含光校区结构加固改造工程截至5月7日,图书馆室内基础模板制作已展开,三层柱钢筋焊接完成60%;二层增大截面柱浇筑达70%,内墙二层钢筋绑扎进度同步完成70%。此外,外墙墙面打孔及穿拉勾筋完成率达95%,内墙高延性混凝土抹面完成40%。

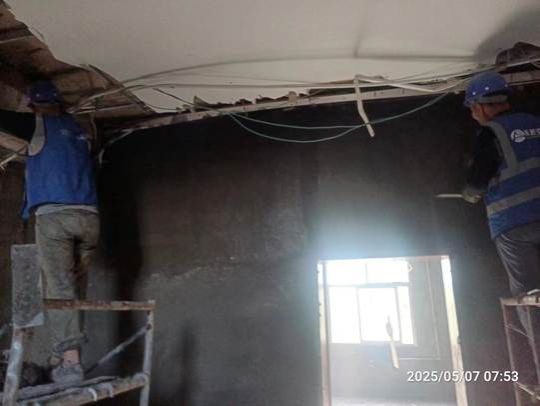

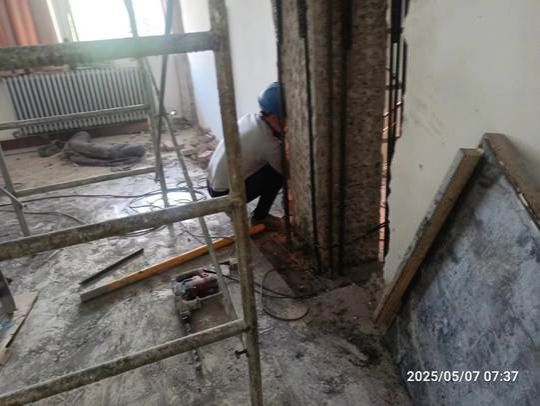

行政楼钢筋绑扎、钢筋植筋

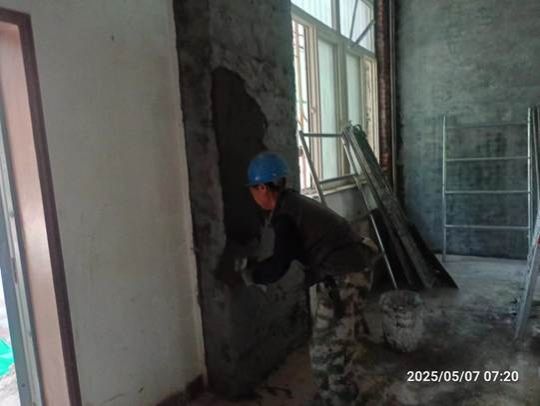

行政楼高延性混凝土抹面
此外,行政楼施工呈现立体化推进态势:一层柱子基础钢筋绑扎完成60%及墙面钢筋绑扎完成40%;三层有筋墙抹面完成60%,四层钢筋绑扎已全部完工,五层开展植筋作业且墙面钢筋绑扎达70%。

图书馆钢筋焊接

图书馆高延性混凝土抹面
目前工程整体处于关键攻坚阶段,施工单位通过优化人员配置与工序衔接,严格把控施工质量与安全规范,确保校园加固改造工程按期交付。
